Aanleg grastegels Waterschap Scheldestromen

Aanleg grastegels Waterschap Scheldestromen: grastegels vervangen op verschillende locaties, uitgevoerd met ons eigen innovatieve machinepark voor een extreem hoge dagproductie en minimale hinder.

Zeeland | Waterschap Scheldestromen | 2024 – 2025

Werkzaamheden: vervangen grastegels · bermverharding · machinale verwerking

Over het project
In opdracht van Waterschap Scheldestromen hebben wij gedurende de contractperiode 2024–2025 op vijf verschillende locaties in Zeeland grastegels vervangen.
In totaal is circa 6 kilometer grastegelverharding vernieuwd.
De werkzaamheden zijn uitgevoerd met behulp van ons eigen, innovatief ontwikkelde machinepark. Door de hoge productiesnelheid van onze machines kunnen grote hoeveelheden grastegels efficiënt worden verwerkt en vervangen.

Deze manier van werken levert voordelen op voor zowel de opdrachtgever als de omgeving: de werkzaamheden kunnen in een korte periode worden uitgevoerd, waardoor de hinder voor weggebruikers en omwonenden beperkt blijft. Tegelijkertijd zorgt de hoge productie voor een efficiënte uitvoering en een gunstige kostprijs.

Onze werkzaamheden
Binnen het contract hebben wij op vijf verschillende locaties:

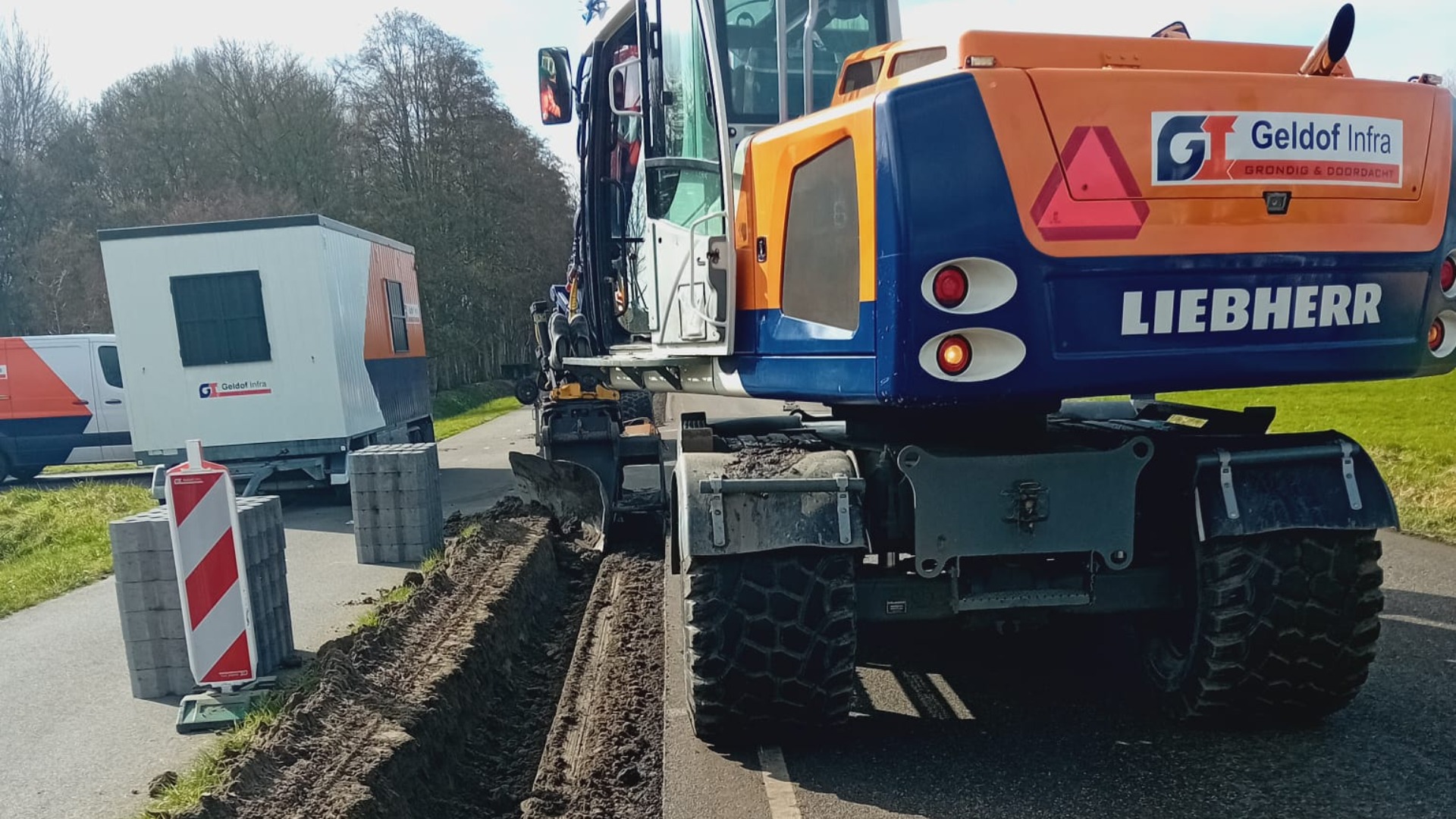

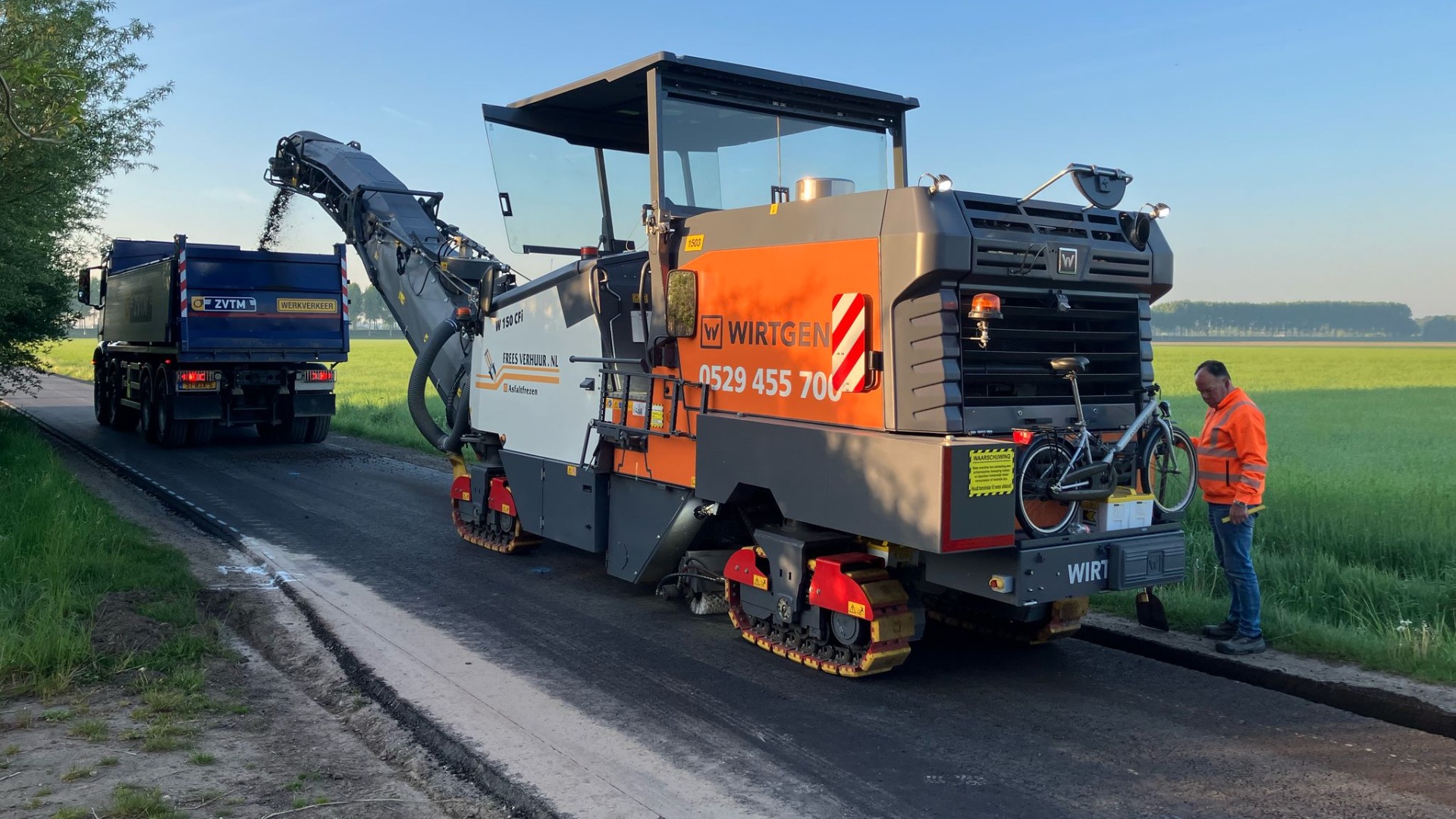

• Bestaande grastegels verwijderd

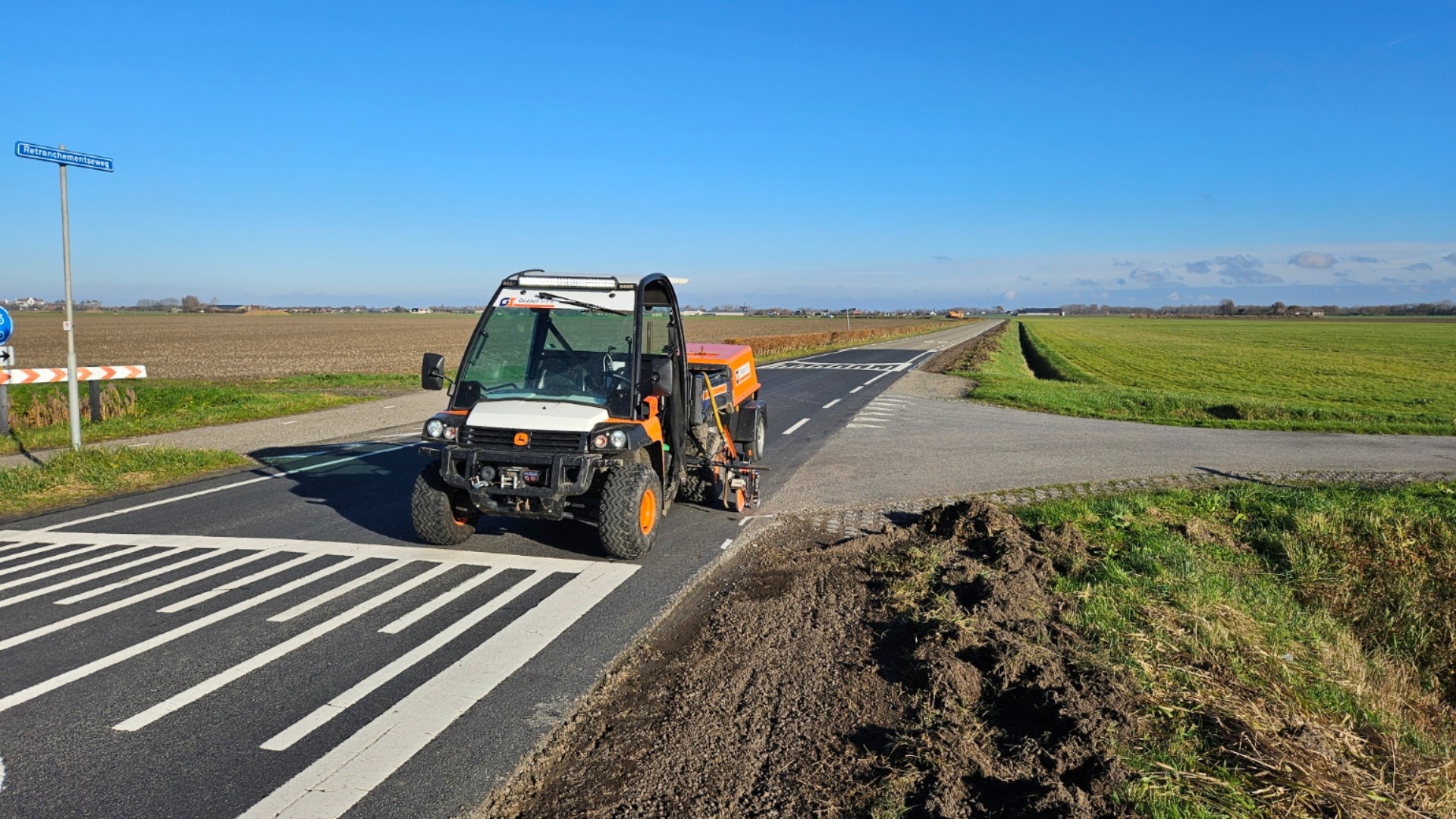

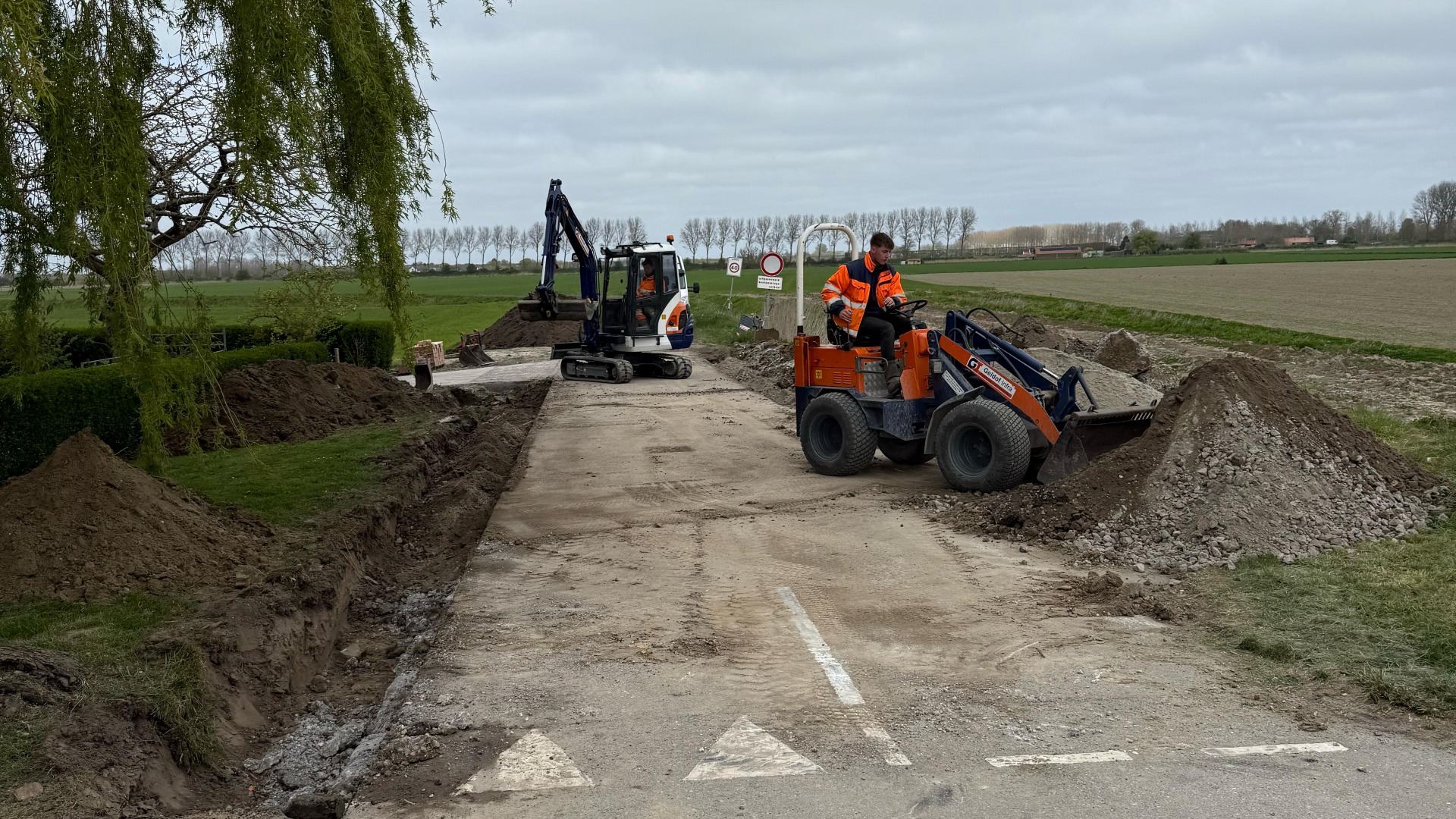

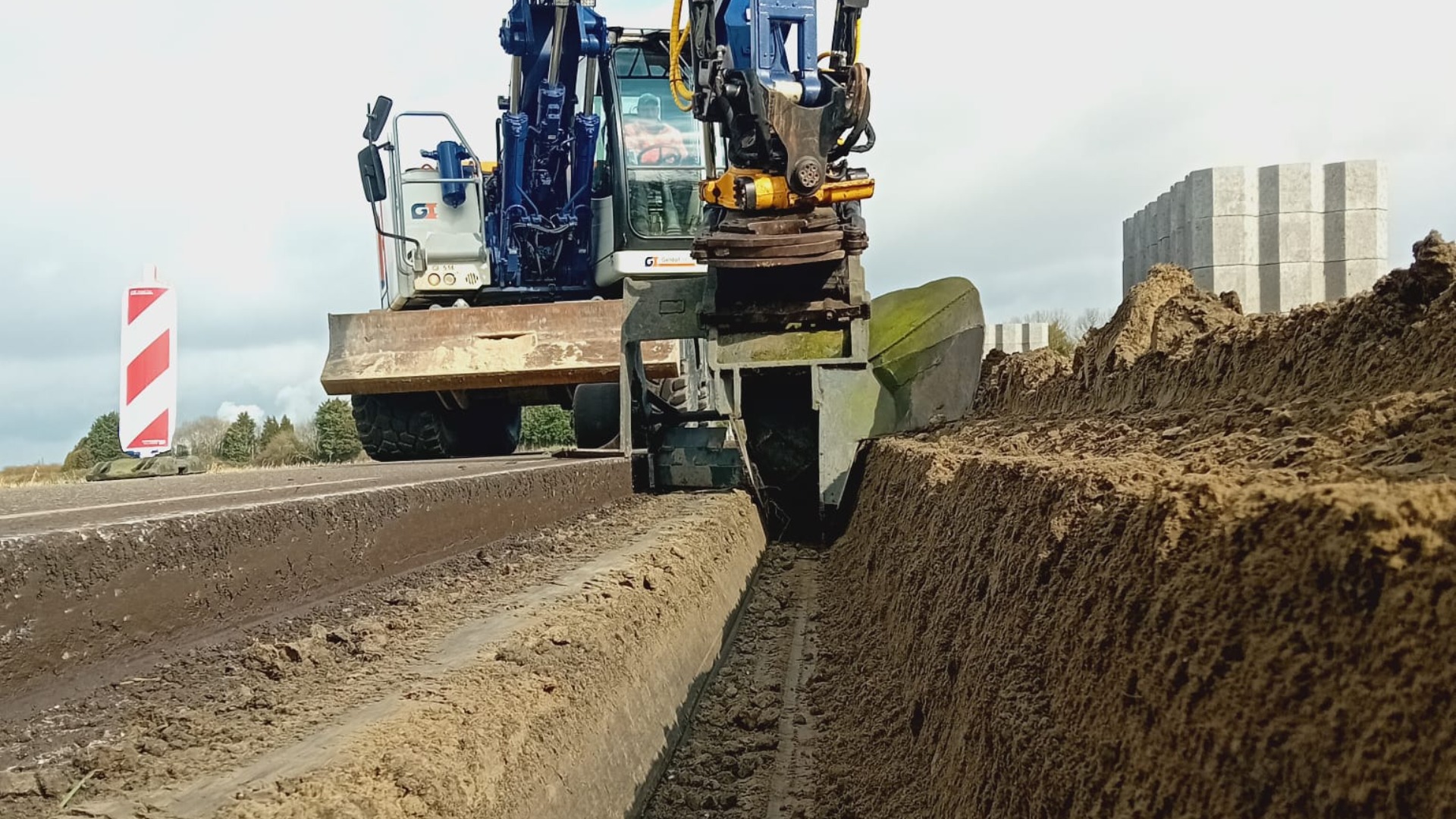

• De ondergrond voorbereid en waar nodig aangepast

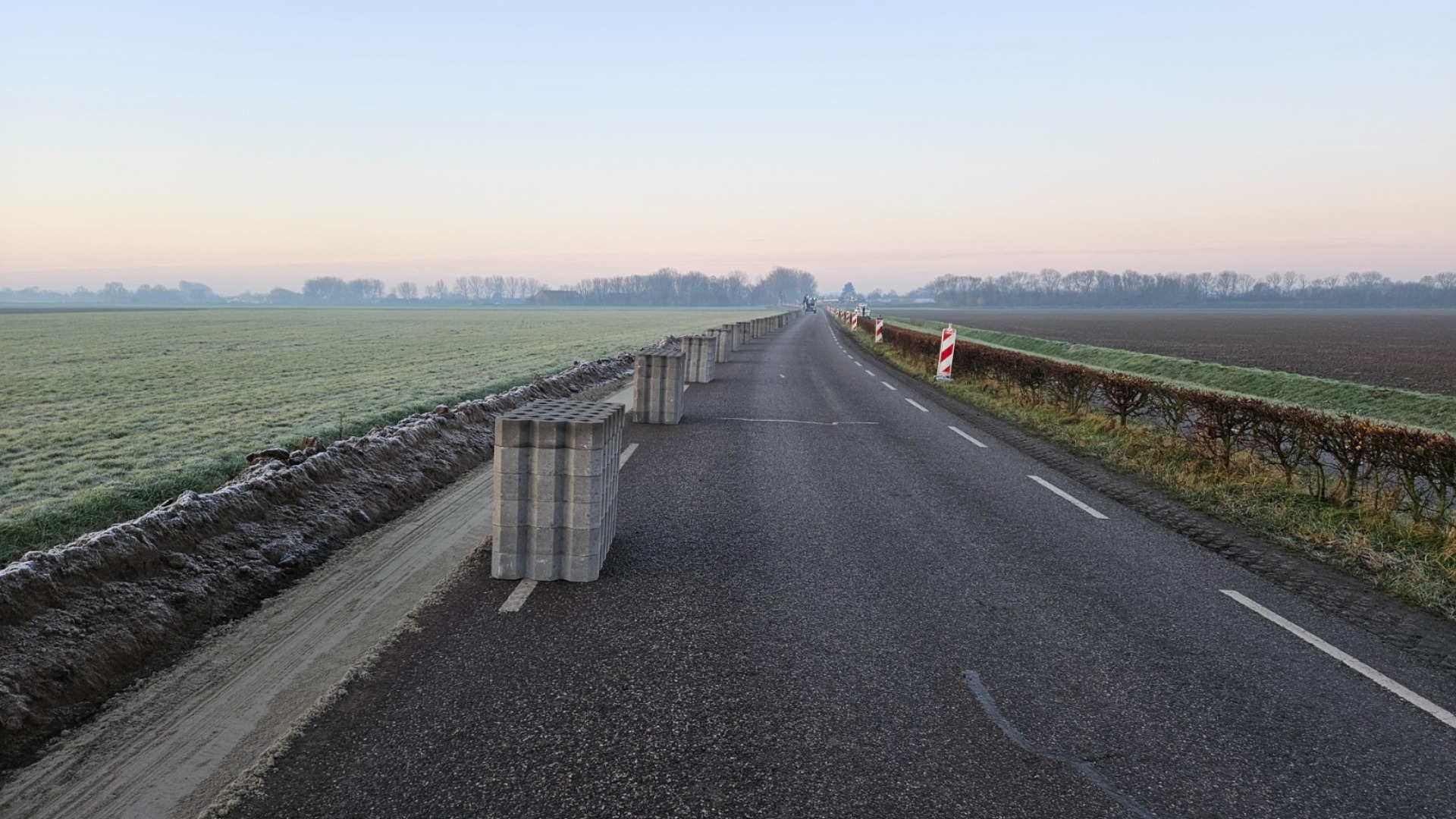

• Nieuwe grastegels aangebracht

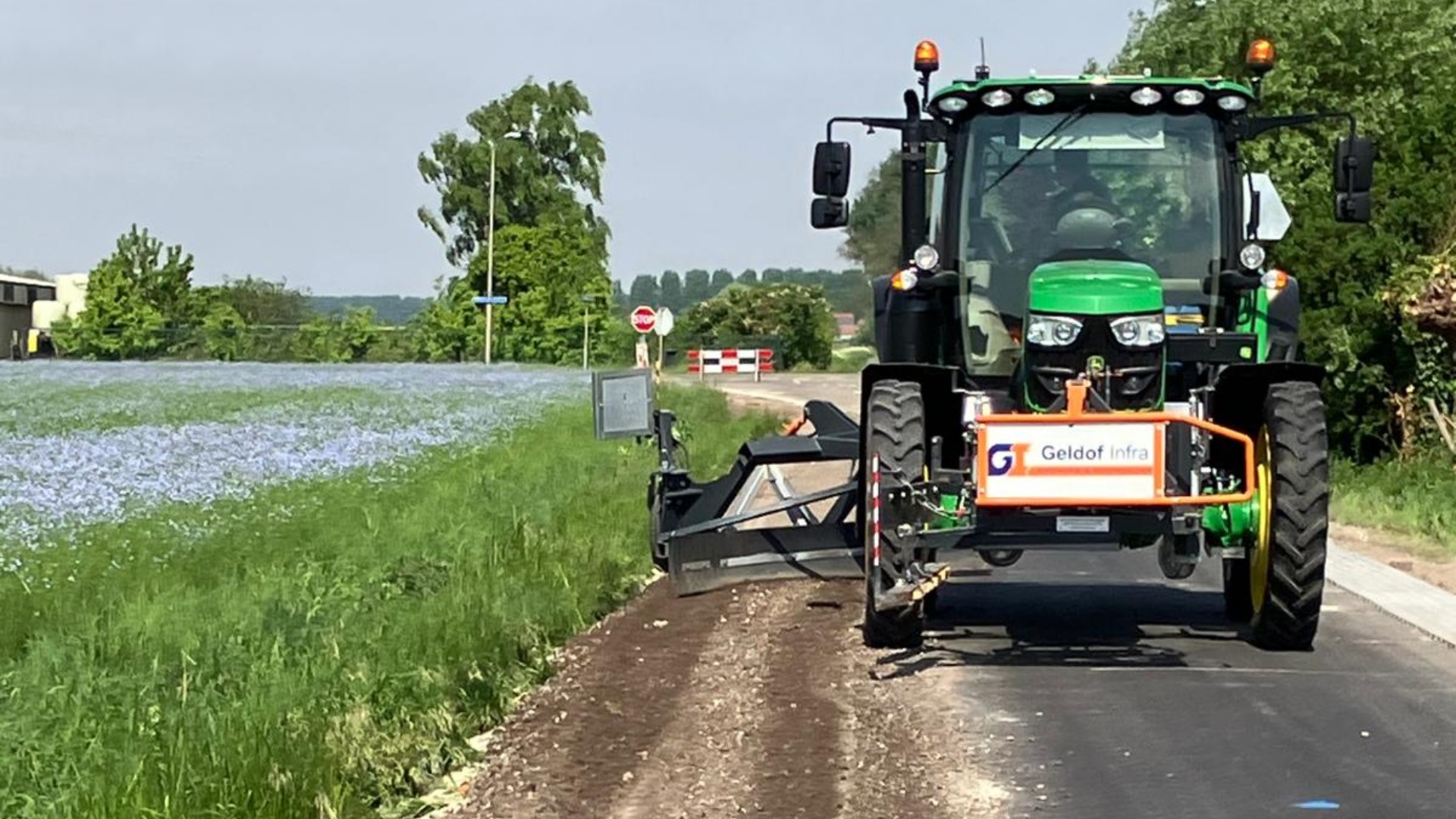

• De bermen en aansluitingen afgewerkt
• In totaal circa 6 kilometer grastegelverharding vervangen

Hoge productie door eigen machinepark
Een belangrijk onderscheid binnen dit project is de inzet van ons eigen innovatieve machinepark.

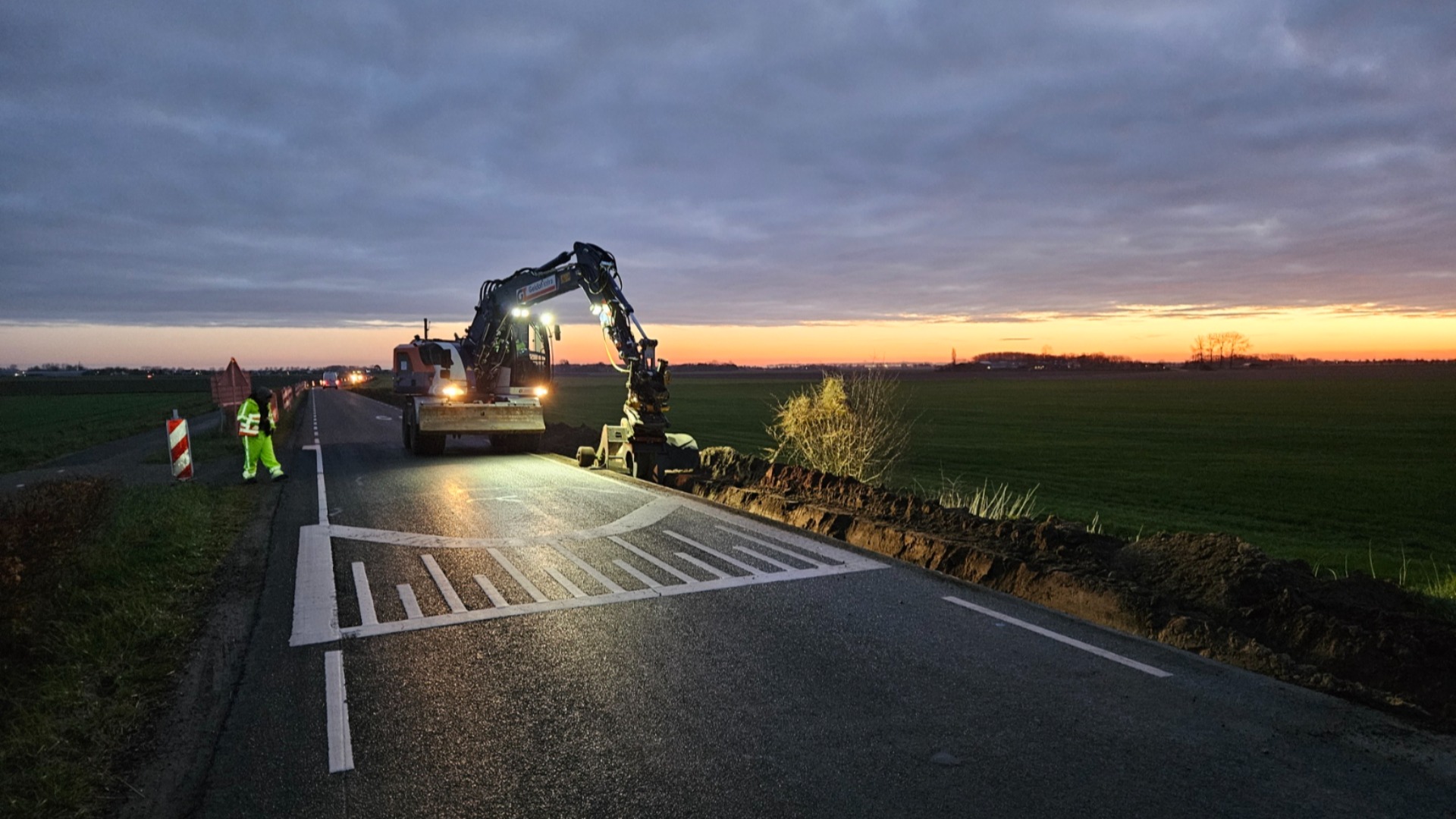

Door de werkzaamheden vergaand te mechaniseren, kunnen we een zeer hoge productie per werkdag realiseren. Waar handmatige verwerking veel tijd en capaciteit vraagt, kunnen onze machines grote hoeveelheden grastegels snel en gecontroleerd verwerken.
Hierdoor kunnen we werkzaamheden op locaties waar verkeer, bewoners of andere gebruikers rekening mee moeten houden, in een zo kort mogelijke periode uitvoeren.

Minder hinder, efficiënter werken
Bij werkzaamheden aan bermen en grastegelverhardingen is het beperken van hinder een belangrijk aandachtspunt.
Onze hoge productiesnelheid betekent dat een locatie minder lang in uitvoering is. Dit beperkt de periode waarin weggebruikers en de omgeving te maken hebben met afzettingen, werkverkeer en beperkte bereikbaarheid.
Tegelijkertijd profiteert de opdrachtgever van een efficiënte uitvoering. De combinatie van eigen materieel, hoge productie en een gestroomlijnde werkwijze zorgt voor een gunstige prijs per gerealiseerde meter.

Vijf locaties, één efficiënte aanpak
Gedurende de contractperiode hebben we op vijf verschillende locaties werkzaamheden uitgevoerd. Door onze werkwijze en het eigen machinepark konden de werkzaamheden op verschillende locaties op een vergelijkbare, efficiënte manier worden uitgevoerd.
De combinatie van voorbereiding, transport, machine-inzet en uitvoering is daarbij afgestemd op een zo hoge mogelijke dagproductie.

Project in cijfers
6 km Grastegels vervangen
5 Verschillende locaties
2024 – 2025 Contractperiode
Eigen Innovatief machinepark
Hoge Dagproductie

Het resultaat
Gedurende de contractperiode is op vijf locaties in totaal circa 6 kilometer grastegelverharding vervangen.
Door de inzet van ons eigen innovatieve machinepark konden de werkzaamheden met een hoge productiesnelheid worden uitgevoerd. Hierdoor bleef de hinder voor de omgeving zo beperkt mogelijk en kon de opdrachtgever profiteren van een efficiënte en kostengunstige uitvoering.
Een mooi voorbeeld van hoe eigen ontwikkeling, mechanisatie en slimme uitvoering direct bijdragen aan een efficiënter GWW-project.
=============================================================================================================

Grastegels N61 Zeeuws-Vlaanderen > 36 kilometer grastegels in slechts 5 weken:
gerealiseerd langs de parallelwegen van de N61 met eigen ontwikkeld materieel, een doordachte uitvoeringsmethode en sterke partners.

Zeeuws-Vlaanderen | Rijkswaterstaat | Juni – juli 2022

Bouwteam: Vermeulen & Gilde-Infra

Werkzaamheden: grastegels · bermverharding · bochtbescherming · betonwerk · machinale verwerking

Over het project
In opdracht van Rijkswaterstaat hebben wij in de zomer van 2022, in bouwteamverband met Vermeulen, werkzaamheden uitgevoerd langs de parallelwegen van de N61 in Zeeuws-Vlaanderen.

In slechts vijf weken tijd is 36 kilometer grastegelverharding aangebracht.

Een uitzonderlijk hoge productie, die alleen mogelijk was door een combinatie van een doordachte planning, een efficiënte uitvoeringsmethode, goed georganiseerde logistiek en de inzet van speciaal voor dit soort werkzaamheden ontwikkelde machines.

Naast het aanbrengen van de grastegels hebben we binnen hetzelfde project op zes locaties verschillende vormen van bochtbescherming gerealiseerd.

36 kilometer in vijf weken
De omvang en vooral de korte uitvoeringstermijn maakten dit project bijzonder.
In een periode van slechts vijf weken is langs de parallelwegen van de N61 in totaal 36 kilometer grastegelverharding aangebracht.
Om deze productie te kunnen realiseren, hebben we meerdere machines in eigen beheer ontwikkeld en aangepast aan de specifieke werkzaamheden.
Door de hoge mate van mechanisatie konden grote hoeveelheden grastegels efficiënt worden verwerkt en kon een uitzonderlijk hoge dagproductie worden gerealiseerd.

Eigen ontwikkeling en mechanisatie
Voor projecten van deze omvang is standaard materieel niet altijd voldoende om de gewenste productie te behalen.
Daarom hebben we binnen ons eigen bedrijf verschillende machines ontwikkeld waarmee de werkzaamheden efficiënt en gecontroleerd konden worden uitgevoerd.
Deze machines vormden een belangrijk onderdeel van de aanpak. In combinatie met een goede werkvoorbereiding en logistieke planning konden we de beschikbare productietijd optimaal benutten.

Bouwteam en planning
Het project is uitgevoerd in bouwteamverband met Vermeulen. Door vanaf de voorbereiding nauw samen te werken konden planning, uitvoering en logistiek goed op elkaar worden afgestemd.
De combinatie van onze eigen uitvoeringsmethode, een strakke planning en de samenwerking met ervaren projectpartners zorgde ervoor dat de werkzaamheden binnen de zeer korte uitvoeringstermijn konden worden gerealiseerd.

Het resultaat: 36 kilometer grastegels in vijf weken, naar tevredenheid van alle betrokken partijen.
============================================================================================================

Bochtbescherming op zes locaties
Naast de aanleg van de grastegels is op circa zes locaties bochtbescherming aangebracht.

De benodigde constructie verschilde per locatie en is afgestemd op de specifieke situatie. Hierbij zijn verschillende oplossingen toegepast, waaronder:
• Hydroblokken
• Schampblokken
• Jumboblokken
• Grastegels
• In het werk gestort beton

Door per locatie naar de situatie te kijken, kon voor iedere bocht een passende constructie worden gerealiseerd.

Project in cijfers
36 km Grastegels aangebracht
5 weken Uitvoeringstermijn
6 Locaties met bochtbescherming
5 weken Juni – juli 2022
Meerdere In eigen beheer ontwikkelde machines

Het resultaat
In slechts vijf weken is langs de parallelwegen van de N61 in Zeeuws-Vlaanderen 36 kilometer grastegelverharding aangebracht.
De combinatie van eigen machineontwikkeling, een efficiënte uitvoeringsmethode, een doordachte planning en een goede samenwerking binnen het bouwteam maakte het mogelijk om deze omvangrijke productie binnen een zeer korte periode te realiseren.
Daarbij zijn op zes locaties verschillende vormen van bochtbescherming aangebracht, afgestemd op de specifieke omstandigheden per locatie.
Een project waarin schaal, snelheid, innovatie en samenwerking samenkomen.
