Groot onderhoud fietspaden Gemeente Middelburg
Groot onderhoud aan fietspaden op verschillende locaties in Middelburg, met per locatie een passende oplossing voor verharding, fundering en omgeving.
Middelburg | Gemeente Middelburg | 2025 – 2026
Werkzaamheden: fietspaden · asfalt · halfverharding · betonplaten · fundering · riolering · groenvoorziening
Een langdurige samenwerking
In opdracht van de Gemeente Middelburg voeren wij op verschillende locaties groot onderhoud uit aan fietspaden binnen de gemeente.
Het contract bestaat uit meerdere deelprojecten, verspreid over verschillende locaties en uitvoeringsperiodes.
Van asfaltfietspaden tot halfverharding en van betonplaten tot gebakken keiformaten: iedere locatie vraagt om een eigen aanpak.
Juist daarin ligt de kracht van deze samenwerking. We zijn niet alleen uitvoerder van afzonderlijke werkzaamheden, maar een vaste partner voor de gemeente bij het verbeteren en onderhouden van de fietsinfrastructuur.
Verschillende locaties, verschillende oplossingen
Binnen het groot onderhoud zijn inmiddels verschillende fietspaden aangepakt:
• Waldammeweg
• Middelburgswegje
• Laan der Verenigde Naties
• President Rooseveltlaan
• Walcherseweg
• Erasmuspark
• Erasmuspad
Per locatie is gekeken naar de bestaande situatie, de omgeving, de gewenste uitstraling en de technische eisen. Op basis daarvan is gekozen voor de meest passende verhardingsoplossing.
________________________________________
Waldammeweg — mei 2025

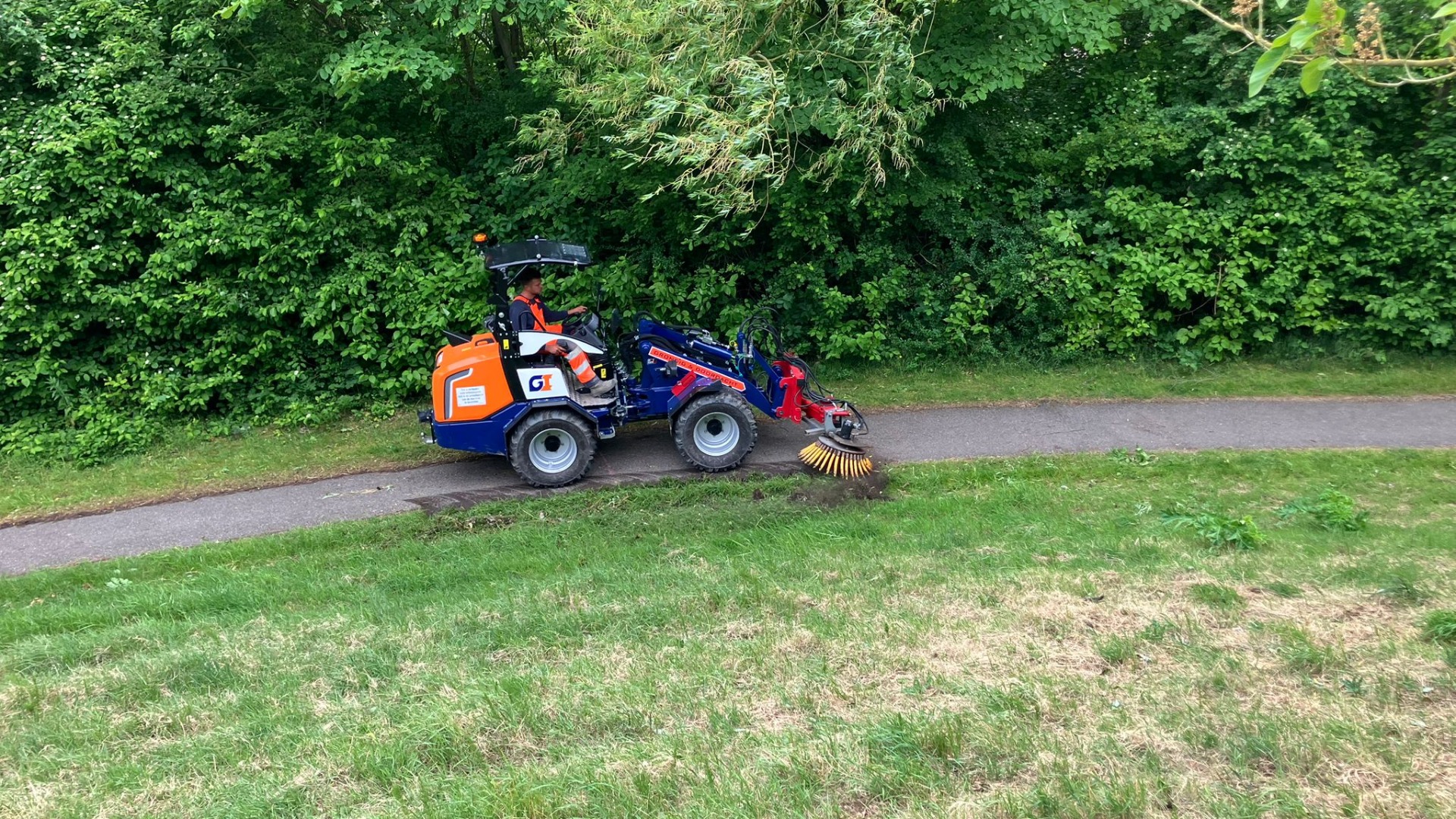

Op de Waldammeweg is circa 1.400 m² bestaande asfaltverharding opgebroken en afgevoerd.

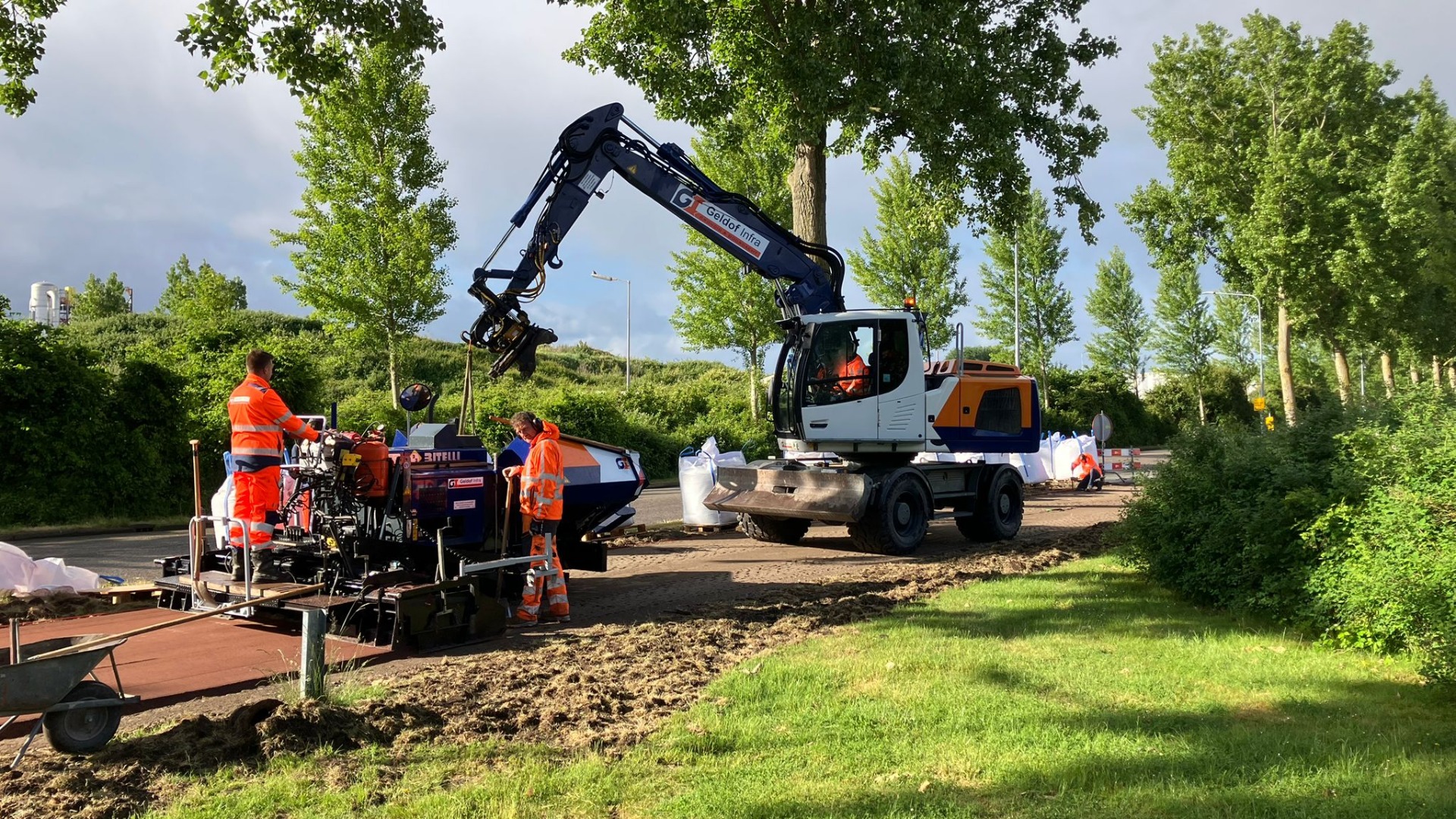

De bestaande fundering is vervolgens uitgevuld en geprofileerd. Als nieuwe verharding is Ecodynamic Stab Up Berlinermix aangebracht.
Om tijdens de werkzaamheden een veilige doorgang voor fietsers te garanderen, hebben we een tijdelijke vangrail geplaatst.
Werkzaamheden:
• 1.400 m² asfalt opbreken en afvoeren
• Bestaande fundering uitvullen en profileren
• Aanbrengen Ecodynamic Stab Up Berlinermix
• Tijdelijke vangrail voor veilige doorgang fietsers
________________________________________
Middelburgswegje — juni 2025
Het Middelburgswegje ligt in een smalle en groene omgeving. Juist de beperkte werkruimte en de ligging in het groen maakten dit deelproject tot een werk waarbij een zorgvuldige uitvoering belangrijk was.
Het bestaande asfalt is opgebroken en verwijderd. Vervolgens is de fundering uitgevuld en geprofileerd en is circa 340 m² Ecodynamic Stabilizer IJsselmix aangebracht.
Werkzaamheden:
• Asfalt opbreken en afvoeren
• Fundering uitvullen en profileren
• 340 m² Ecodynamic Stabilizer IJsselmix aanbrengen
________________________________________
Laan der Verenigde Naties & President Rooseveltlaan — juli 2025

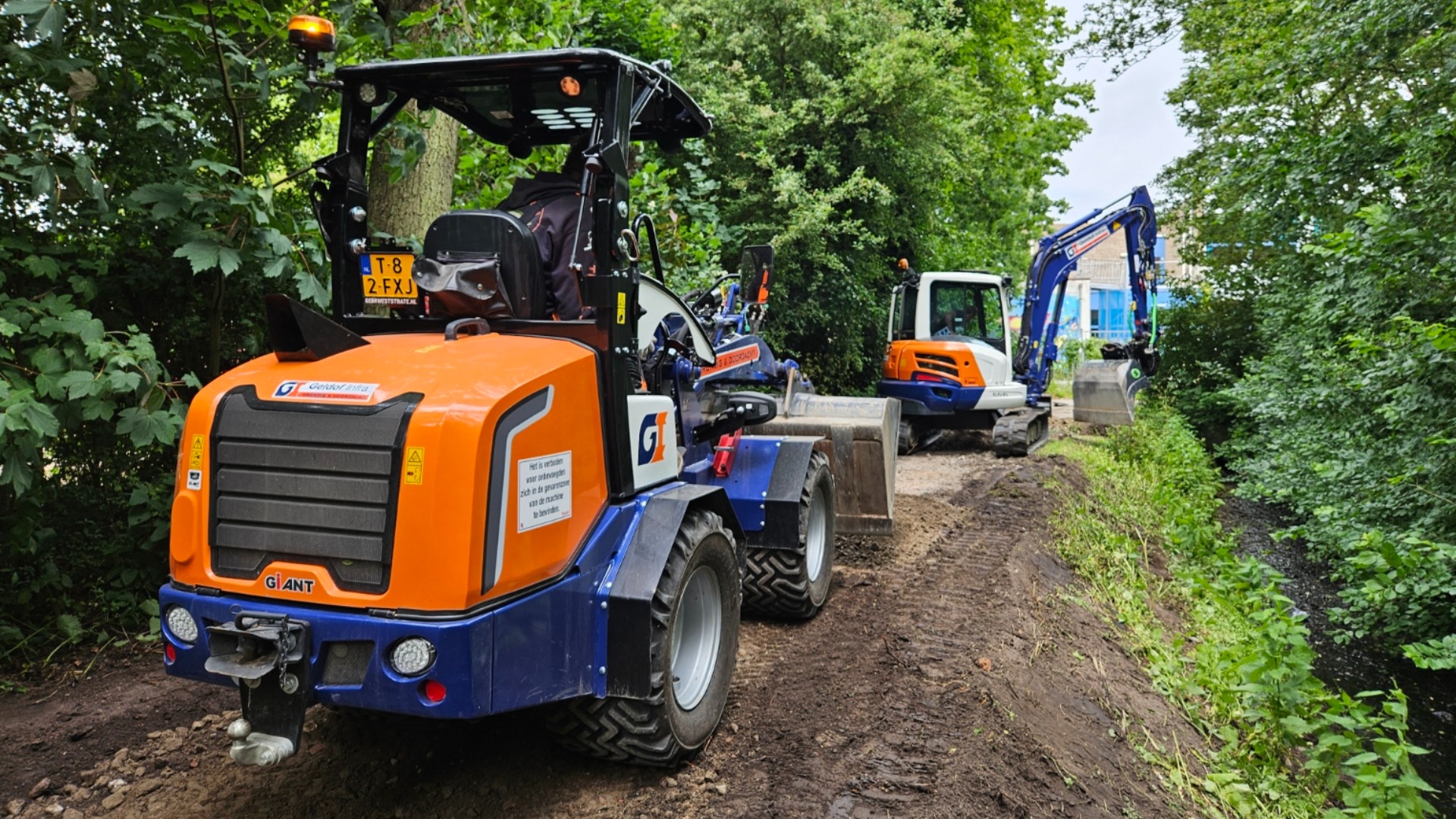

Op beide locaties is het bestaande asfalt volledig opgebroken en afgevoerd. Ook de bestaande fundering is verwijderd.
Na het opnieuw opbouwen van de ondergrond is een nieuwe fundering van grof zand aangebracht. Daarop zijn Easypath betonplaten aangebracht.
De platen zijn onderling verbonden met een kunststof verbindingslat. Na het aanbrengen zijn alle naden afgekit om een duurzame en nette aansluiting te realiseren.

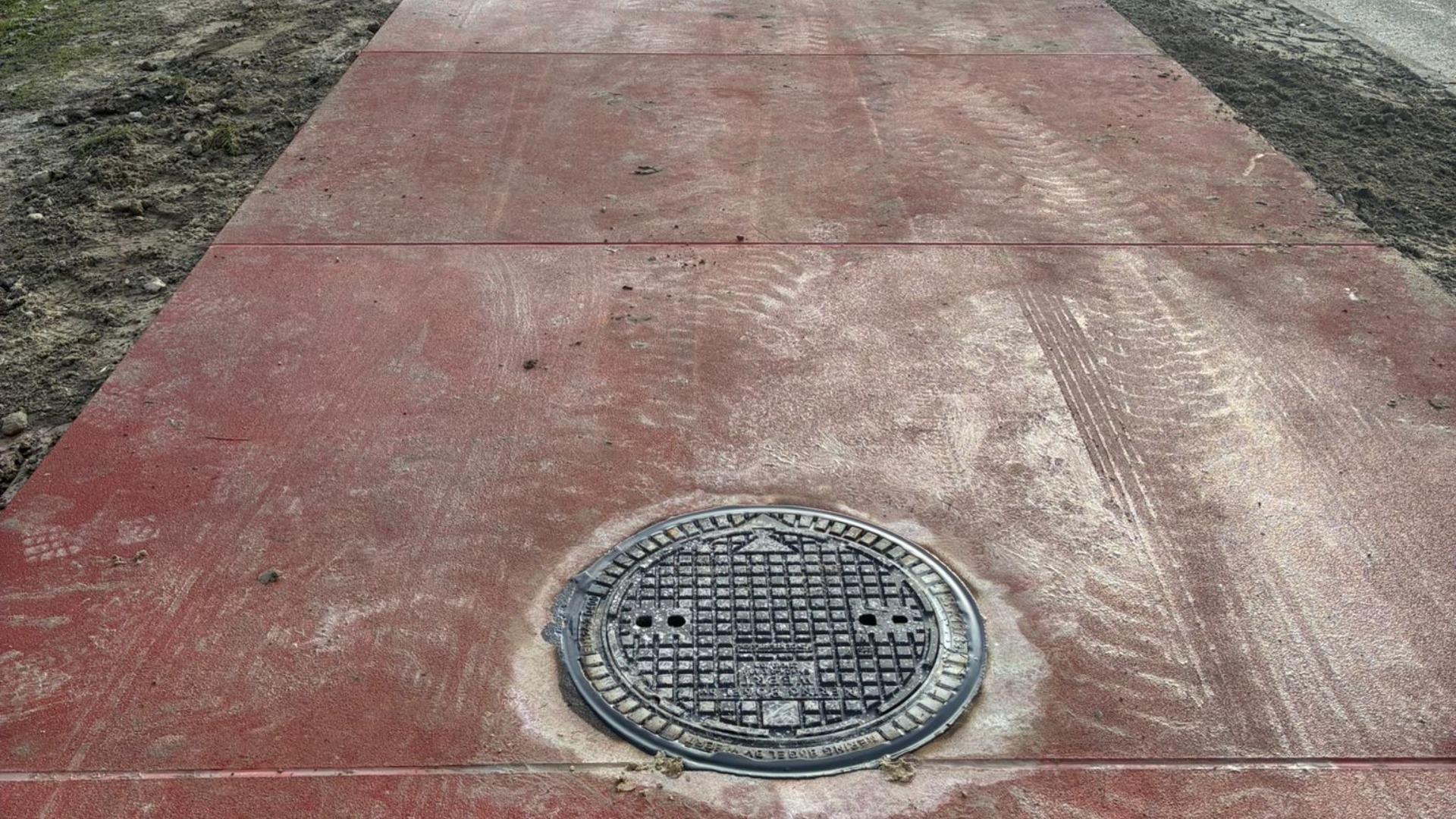

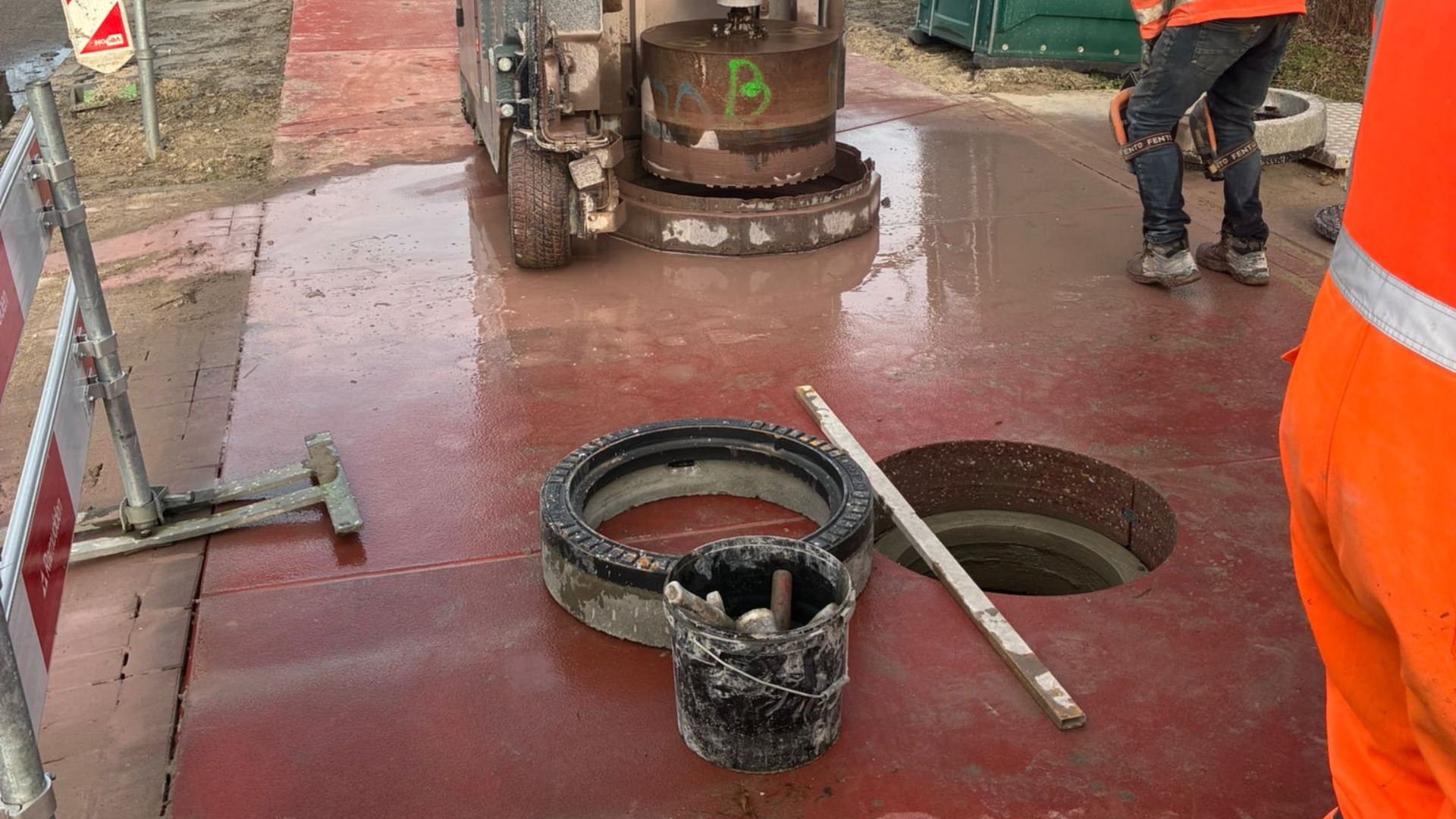

Daarnaast zijn nieuwe kolken en bijbehorende afvoerleidingen aangebracht. In de nieuwe betonplaten zijn de benodigde putranden ingeboord en aangebracht.

Om de bestaande bomen en wortelstructuren te beschermen, is in totaal 250 meter wortelscherm aangebracht.
Na het plaatsen en afwerken van de betonplaten zijn op beide locaties de benodigde markeringen aangebracht.
Werkzaamheden:
• 2.500 m² asfalt opbreken en afvoeren
• Bestaande fundering opbreken en afvoeren
• Nieuwe fundering van grof zand
• Leveren en aanbrengen Easypath betonplaten
• Verbinden en afkitten van de platen
• Nieuwe kolken en afvoerleidingen
• Putranden in de betonplaten aanbrengen
• 250 meter wortelscherm
• Aanbrengen van wegmarkering
________________________________________

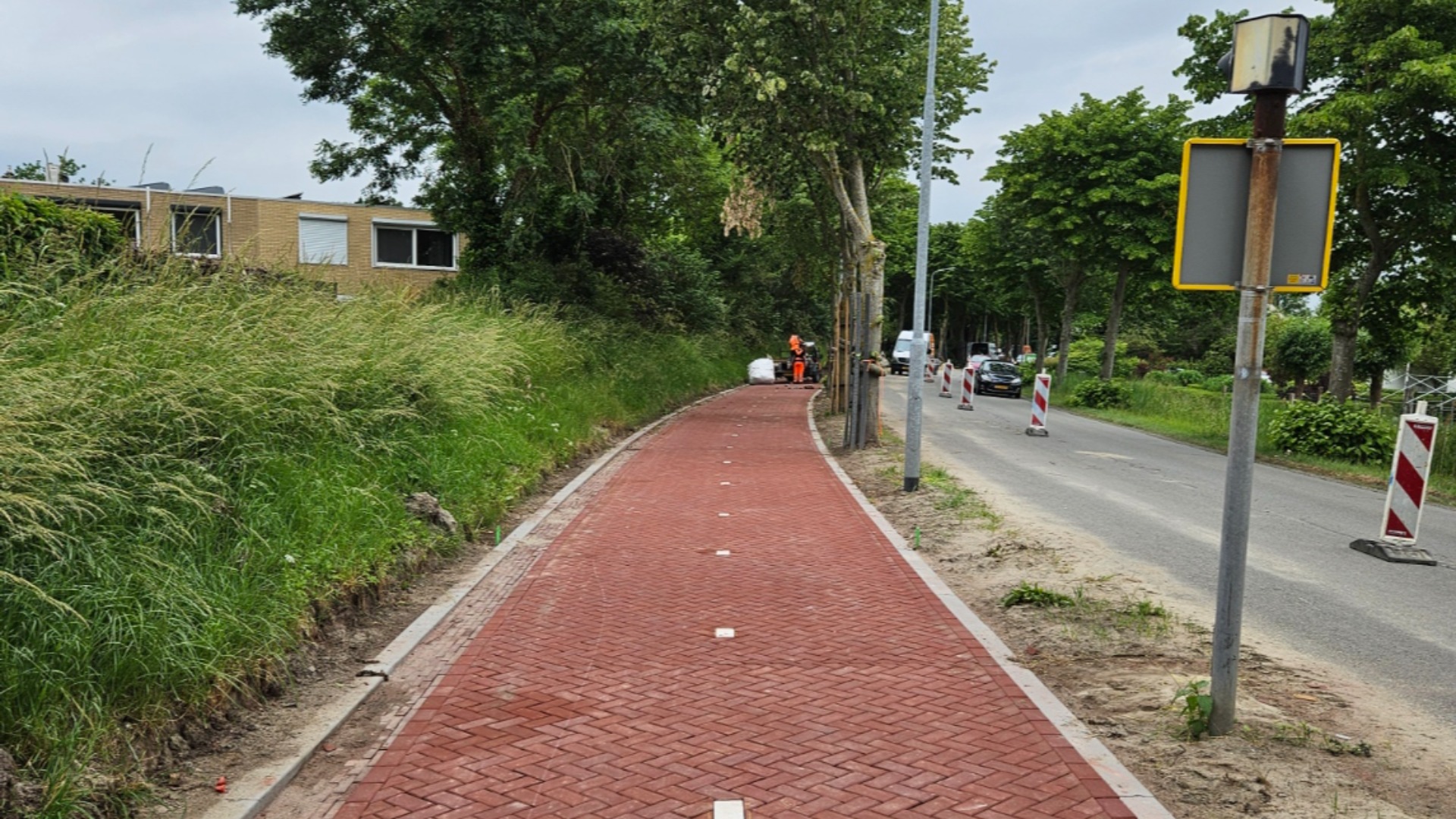

Walcherseweg — mei 2026
Op de Walcherseweg is de bestaande verharding vervangen. In totaal zijn circa 800 m² betontegels en 630 m² kantopsluiting opgebroken en afgevoerd.
Daarna zijn nieuwe kolken en afvoerleidingen aangebracht en is 550 meter opsluitband geplaatst.

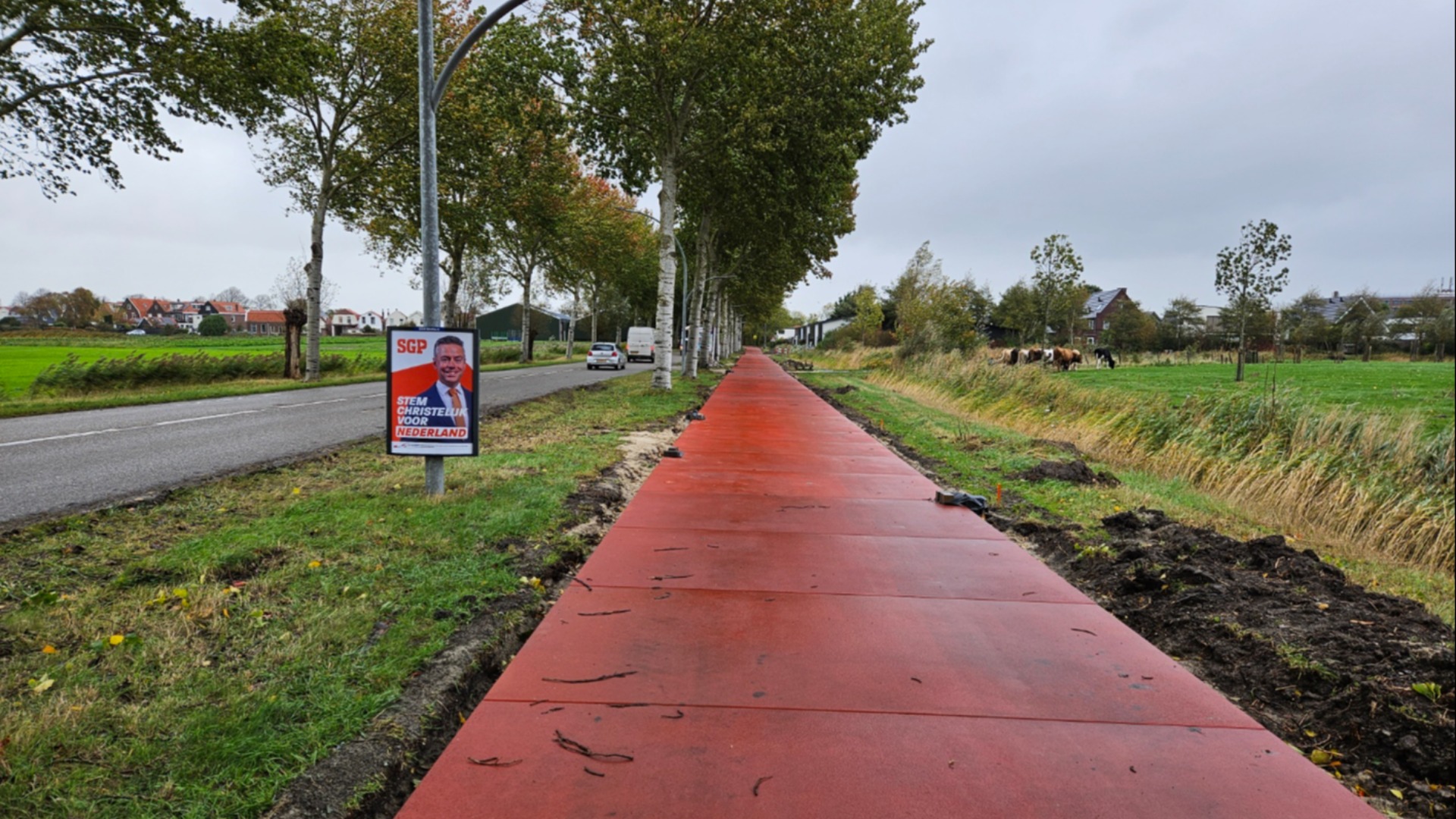

De bestaande fundering is vervolgens uitgevuld. Als nieuwe verharding is circa 770 m² gebakken keiformaat geleverd en aangebracht.
Werkzaamheden:
• 800 m² betontegels opbreken en afvoeren
• 630 m² kantopsluiting verwijderen
• Nieuwe kolken en afvoerleidingen
• 550 meter opsluitbanden
• Bestaande fundering uitvullen
• 770 m² gebakken keiformaten aanbrengen
________________________________________
Erasmuspark — oktober 2026
Het fietspad door het Erasmuspark bestaat uit halfverharding en ligt midden in een groene parkachtige omgeving.
Het bestaande pad is losgefreesd, waarna de ondergrond is uitgevuld en opnieuw geprofileerd. Vervolgens is circa 2.000 m² Ecodynamic Stabilizer IJsselmix aangebracht.
De ligging in een groene omgeving en de soms natte ondergrond maakten een zorgvuldige uitvoering en goede planning belangrijk.
Werkzaamheden:
• Bestaande halfverharding losfrezen
• Uitvullen en herprofileren
• 2.000 m² Ecodynamic Stabilizer IJsselmix aanbrengen
________________________________________
Erasmuspad — november 2026
Op het Erasmuspad is een bestaand asfaltfietspad vervangen door halfverharding.

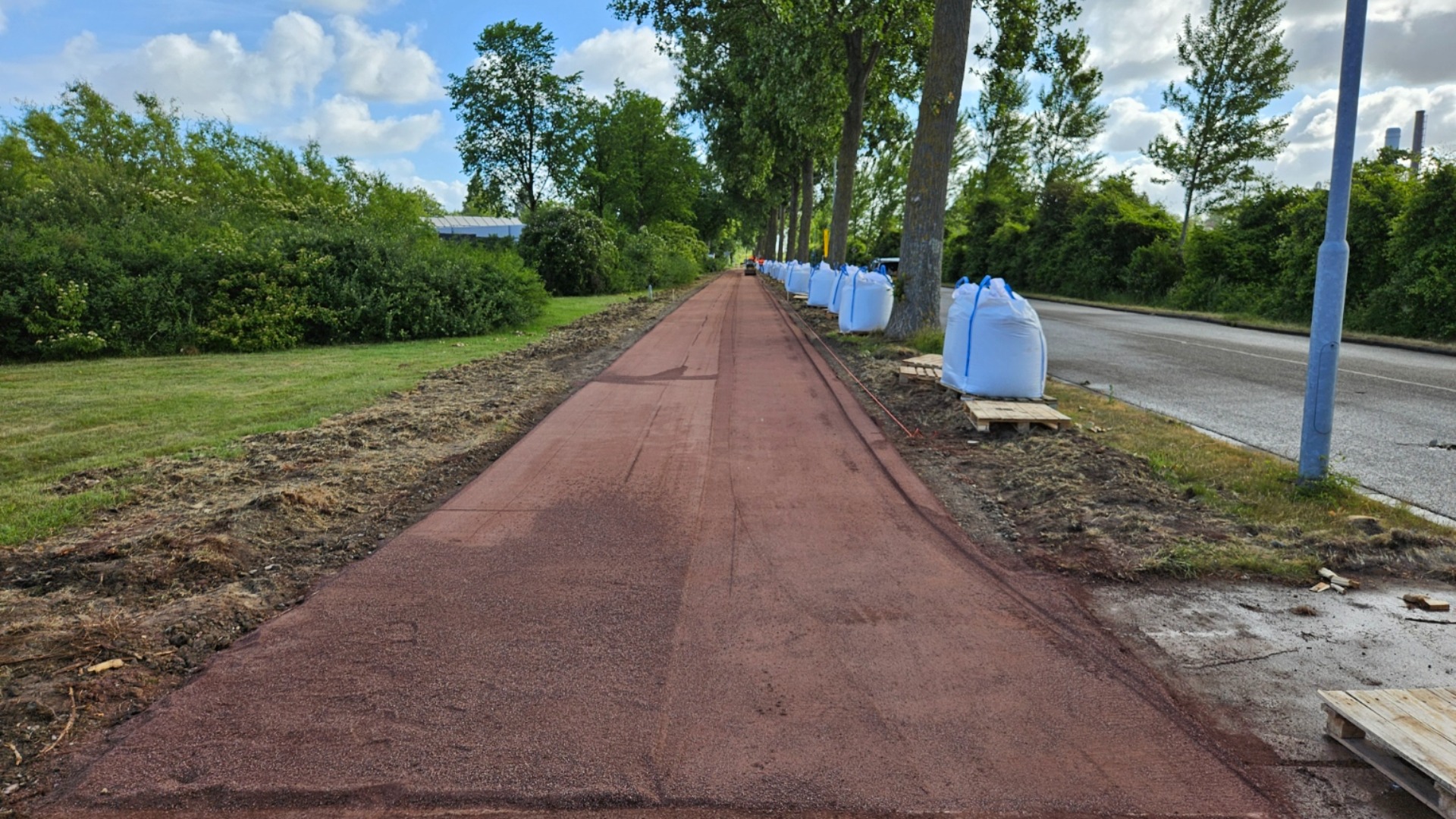

In totaal wordt circa 2.850 m² fietspad voorzien van Ecodynamic Stab Up Berlinermix.
Hiermee krijgt het fietspad een nieuwe inrichting die aansluit bij de omgeving en het gewenste gebruik.
Werkzaamheden:
• Bestaand asfalt verwijderen
• Ondergrond voorbereiden
• 2.850 m² Ecodynamic Stab Up Berlinermix aanbrengen
________________________________________
Maatwerk per locatie
Hoewel alle werkzaamheden onderdeel zijn van hetzelfde groot onderhoud, is geen locatie hetzelfde.
Op de ene plek is asfalt de beste oplossing, terwijl op een andere locatie juist halfverharding wordt toegepast. Op locaties waar de omgeving daarom vraagt, worden aanvullende maatregelen getroffen, zoals wortelschermen of tijdelijke voorzieningen voor fietsers.
Ook de werkwijze verschilt per locatie. Smalle fietspaden, groene parkomgevingen, bestaande bomen en soms natte ondergronden vragen allemaal om een eigen aanpak.
Door deze verschillende disciplines en uitvoeringsmethoden te combineren, kunnen we de gemeente breed ondersteunen bij het onderhoud en verbeteren van haar fietsinfrastructuur.
Partner voor de lange termijn
De verschillende deelprojecten laten zien dat goed onderhoud van fietspaden meer is dan alleen het vervangen van een verharding.
Het vraagt om kennis van verschillende materialen en technieken, maar ook om flexibiliteit, goede voorbereiding en het vermogen om per locatie de juiste oplossing te realiseren.
Door de samenwerking over meerdere jaren en verschillende locaties ontstaat een prettige manier van werken met korte lijnen tussen opdrachtgever en uitvoering.
Zo bouwen we niet alleen aan goede fietspaden, maar ook aan een duurzame samenwerking voor de lange termijn.
Project in cijfers
7 Verschillende locaties
2025 – 2026 Uitvoeringsperiode
2.000 m² Ecodynamic Stabilizer IJsselmix
Erasmuspark 2.850 m²
Ecodynamic Stab Up Berlinermix Erasmuspad
1.400 m² Nieuwe halfverharding Waldammeweg
2.500 m² Fietspad Laan der Verenigde Naties & President Rooseveltlaan
250 m¹ Wortelscherm
550 m¹ Nieuwe opsluitbanden Walcherseweg
Het resultaat
Met de verschillende deelprojecten wordt op meerdere locaties gewerkt aan veilige, duurzame en passende fietsinfrastructuur binnen de gemeente Middelburg.
Van asfalt en betonplaten tot gebakken keiformaten en verschillende soorten halfverharding: iedere locatie krijgt een oplossing die past bij de situatie.
De verschillende werkzaamheden zijn bovendien een mooi voorbeeld van onze rol als partner voor de lange termijn. Door meerdere projecten en onderhoudslocaties heen denken we mee met de opdrachtgever en zorgen we voor een praktische en vakkundige uitvoering.
Een samenwerking waarbij niet één groot project centraal staat, maar een reeks van projecten die samen bijdragen aan een betere fietsinfrastructuur in Middelburg.
